瀝青攔水帶成型機
-
該機是利用瀝青混合料(水泥混凝土)修筑道路路緣及攔水帶的專用設備,以自動離合器、減速機為傳動機構,操作簡單、方便更適合一線工人生產作業,廣泛適用于高等級公路及市政道路路緣及攔水帶一次成型。機器其他別名:攔水帶滑模機,公路邊攔水帶機,柴油攔水帶滑膜機,路邊攔水帶機,混凝土攔水帶成型機。
現場施工視頻:有,請聯系業務人員。
機器價格:溝渠尺寸大小定制,一機一渠。
行走速度:60米/小時,4天發貨。
產品詳細
一、簡介
路基排水溝和攔水帶的區別。
很顯然,根據名稱即可區分排水溝與攔水帶,功能是不一樣的。排水溝的作用是排水,讓(雨)水沿著指定的路線流動。
攔水帶的作用是攔水,為避免高填方邊坡被路面水沖刷,可在路肩上設置攔水帶將水流攔截至邊溝或適當?shù)攸c(diǎn)排離路基。設置攔水帶路段的路肩宜適當加固,以免水流集中后造成沖刷。
攔水帶一般采用砌石或混凝土筑成,高度為40cm~50cm,砌石寬為15cm~20cm,混凝土寬為8cm~12cm,埋入路肩下深25cm~30cm,埋置位置與護欄相同。

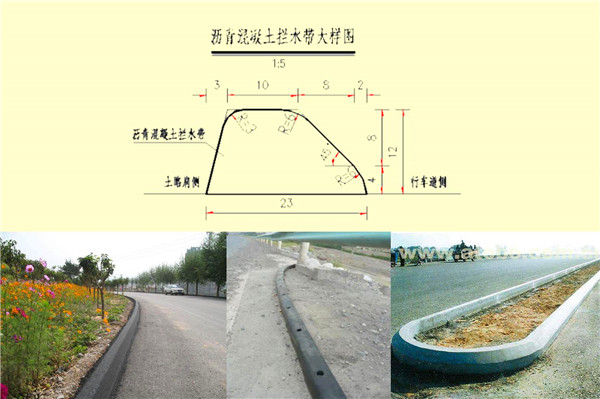

標準型攔水帶(混凝土或者瀝青砂)
二、瀝青攔水帶成型機
該機是利用瀝青混合料(水泥混凝土)修筑道路路緣及攔水帶的專用設備,以自動離合器、減速機為傳動機構,操作簡單、方便更適合一線工人生產作業,廣泛適用于高等級公路及市政道路路緣及攔水帶一次成型。
我們的設備,瀝青和混凝土一機通用,非標尺寸可以定做,要提前和我們溝通,工期需要1天左右。
機器其他別名:攔水帶滑模機,公路邊攔水帶機,柴油攔水帶滑膜機,路邊攔水帶機,混凝土攔水帶成型機
三、工作原理
在成型模具前面安裝有螺旋葉片,葉片不斷旋轉,將水泥混凝土(瀝青砂)不斷推入成型模具,擠壓成型路緣石(路沿石 攔水帶)。水泥混凝土(瀝青砂)對螺旋葉片的反作用力使機器前進。

瀝青砂攔水帶成型機
四、技術參數
型號:LSD-15Y?
發動機:柴油機 15馬力 常柴
攤鋪尺寸:梯形上100mm 下230mm 高120mm
效率:3-4m/min
機器組成:主機、模具、柴油機
螺桿材質:錳鋼外加耐磨涂成
模具材質:耐磨錳鋼
料斗容量:0.3方
螺桿壽命:4-5km
外形尺寸:1800*1100*1400mm
五、施工方法
施工放樣→安放攔水帶成型機→瀝青混合料的拌和與運輸→上料→牽引→跟機→清理。
1、施工放樣:在施工完成的上面層上進行測量放樣,直線段10米一個控制樁,曲線段5米一個控制樁。測量放樣的質量要求和允許偏差應符合規范的規定。
2、安放路緣石成型機:將機器前端的指針對準放好的測線,確保機器沿放好的線位進行行走。
3、瀝青混合料的拌和與運輸:瀝青混合料用QLB型拌和站進行生產,采用25T翻斗車運料。
4、上料:由裝載機配合人工進行裝料,翻斗車裝料分兩次卸到鏟車內,由鏟車跟隨機器倒行,人工將鏟內熱料放入料車內,機器能過攪拌車擠壓料自動前行。
5、牽引:左右擺支牽引桿,使前行著的機器指針保持在標線上,以保證線型與放樣相同。
6、跟機:清理機器表面,并根據產品車成結果調節機器的四個小輪,以保證橫斷面的規則符合標準。當遇到緊急情況時,及時扳支離合器,使攪籠停止轉動,處理完畢后,恢復運行。
7、清理:由三人分別拿鐵锨、掃帚,跟跟隨在機器后面,清理上料過程中灑落的料,當遇到急流槽時,將進水口部分鏟掉。
接縫方法:先用噴燈將模板與攪龍預熱,然后將模板套入前次施工的冷茬處,使模板穩扣原茬,擺正機器,調好指針,然后正常操作。
檢測:攔水帶線條直順,曲線圓滑美觀,排水口整齊通暢,無阻水現象。

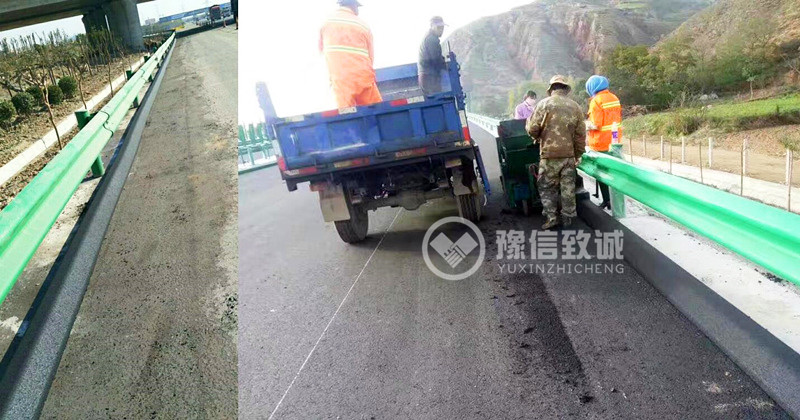

瀝青砂攔水帶成型機施工現場
六、注意事項
(1)滑膜時瀝青混合料溫度不高于150℃,不得低于100℃為宜。溫度過高,攔水帶容易坍塌和變形,溫度過低,攔水帶不密實,易透水?;旌狭系竭_(dá)后,應用插入式溫度計測量其溫度,若發現溫度過高,可以放置,待溫度降到合適程度時再施工,若發現溫度偏低時,應加快滑膜速度和加大夯實頻率。發現有不合格的混合料時,作廢棄處理,不能進行施工?;に俣纫话憧刂圃?-4m/min。
(2)滑膜遇大縱坡,上坡時,為避免滑模機自身重力擠壓瀝青混合料,應有一人向前牽引滑膜機;下坡時,為防止滑膜速度過快造成成型攔水帶壓實度不達標出現裂縫,派一人向后拉滑膜機。加強管護,派專人負責成型后的攔水帶的管護,不得踐踏、污染。攔水帶滑膜完成后應進行交通封閉。
七、攔水帶施工前準備:
(1)對瀝青上面層進行清掃,保證表面干凈,攔水帶3米范圍內無疏散碎石和泥塊、塵土等雜物。
(2)用全站儀在路線直線段每隔10米,曲線段每隔5米精確放出攔水帶外邊線,使線形順直。
(3)在攔水帶位置涂刷粘層油,以利于結合緊密。
施工工藝流程:施工準備—放線定位—涂刷SBR乳化瀝青油—滑膜機就位—混合料拌和—運輸—滑膜—檢驗。
該機2018年的改進設計,采用特殊耐磨材料,延長螺旋葉片工作壽命60%以上,工作速度快可達4m/min(取決于攔水帶橫截面積)。大大提高了工程進度,是施工者的選擇。
需要視頻歡迎聯系我們微信&電話:19939106370。
